一人公司如何设计付费试点:在正式开发前锁定交付范围与验收标准

摘要
潜在客户一付费就立刻按需求开发,很容易把试点做成无限追加的定制项目。真正有效的做法,是先用最小方案锁定交付范围与排除边界,把可量化的功能、性能和业务验收标准写进合同,再按验证风险定价,并用4到8周的节点复盘控制节奏。最终,如何用真实反馈、投入成本和验证结果决定继续、调整还是放弃?
— OPCboot

当你终于有潜在客户愿意为你的想法付费时,最危险的动作不是收钱,而是立刻开始“按客户说的做”。没有经过设计的付费试点,很容易滑向一场无底洞式的定制服务——客户觉得付了钱就该无限提需求,你觉得收了钱就该全部满足,最后双方都对结果失望。真正的付费试点,应该是一场有明确边界的业务实验,用来验证你的产品假设是否成立,而不是用低价换取一个长期被动的项目。

第一步:用最小方案锁定试点的交付范围

付费试点的核心不是交付一个完整产品,而是交付一个能验证关键假设的最小方案。你需要和客户一起明确:这次试点要解决的具体问题是什么,以及解决到什么程度就算成功。

在启动前,用一张简单的表格把交付范围写清楚,双方确认后作为附件附在合同或协议里。这张表格只需要三列:交付内容、交付形式、排除边界。例如,假设你要做一个面向小型电商的库存预警工具,试点交付内容可以是一份每周自动生成的库存预警邮件报告,而不包含后台管理系统或移动端应用;排除边界可以明确写上“不包含与ERP系统的数据对接”“不包含历史数据迁移”。当客户提出超出范围的需求时,你只需要指着这份表格说:“这部分不在本次试点范围内,我们可以单独评估。”

这种做法的好处是,你从一开始就划清了“什么做”和“什么不做”的界限,避免试点变成无休止的功能追加。很多一人公司创业者不敢这样做,怕客户觉得服务不够多。但恰恰相反,明确的交付范围反而让客户觉得你专业、可控,愿意和你继续合作。

第二步:把验收标准写进合同,而不是留在口头

交付范围确定后,验收标准是第二道防线。验收标准必须可量化、可验证,不能是“好用”“满意”这类模糊词汇。你需要和客户一起定义:试点结束后,用什么指标来判断交付物是否合格。

创业者和客户在讨论合同中的交付范围与验收标准

验收标准通常包含三类:功能验收、性能验收和业务效果验收。功能验收最直观,比如“邮件预警在库存低于安全线后2小时内发出”;性能验收涉及响应时间、并发能力等;业务效果验收则直接关联客户的核心诉求,比如“预警准确率达到95%以上”或“客户因缺货导致的订单损失减少30%”。最后一项最有价值,但也最难在短期内验证,所以一人公司可以从功能验收和性能验收入手,把业务效果验收作为下一次合作的参考指标。

在签署协议前,把验收流程也写清楚:验收由谁发起、需要多少工作日完成、如果验收不通过如何处理(比如给出修改机会还是终止试点)。日本PFS(成果連動型契約)指南中提到,在正式合同前设置一段试运行期,用于验证成果指标的精度,这一思路同样适用于一人公司的付费试点——你可以和客户约定,前两周为试运行期,双方只做验证,不涉及款项支付,试运行期结束后再正式启动付费试点。这种做法能大幅降低双方的信任成本。

第三步:为试点定价,而不是为功能定价

付费试点的价格不是按工时或功能数量计算的,而是按“验证风险”定价的。客户愿意付这笔钱,是因为你帮他们降低了不确定性——他们不用在不知道结果的情况下投入一大笔钱去开发一个完整产品。所以,试点的价格应该覆盖你的时间成本,同时让客户觉得这是一笔划算的“信息投资”。

一个常见的定价框架是:试点价格 = 你的预估投入工时 × 你的时薪 × 0.6到0.8的折扣系数。折扣系数存在的意义,是承认试点阶段存在未知风险,双方共同分担。比如你预估需要40个小时,时薪500元,那么试点价格可以在12000到16000元之间。这个价格既不会让你白干,也不会让客户觉得你在趁火打劫。

如果客户对价格有疑虑,你可以把价格拆解为两部分:基础服务费(覆盖你的时间成本)和成果奖金(如果达到约定的业务效果,客户额外支付一笔费用)。这种结构既降低了客户的初始投入,也给了你一个超额收益的机会。但要注意,成果奖金必须是明确的、可量化的,比如“试点期间客户因预警而避免的缺货损失金额的10%”,而不是“客户满意后额外支付”。

第四步:用验收节点控制试点的节奏

试点的周期不宜太长,通常4到8周比较合适。太短不足以验证假设,太长则容易变成正式项目。把试点周期拆成两到三个小节点,每个节点设置一个交付物和对应的验收标准。

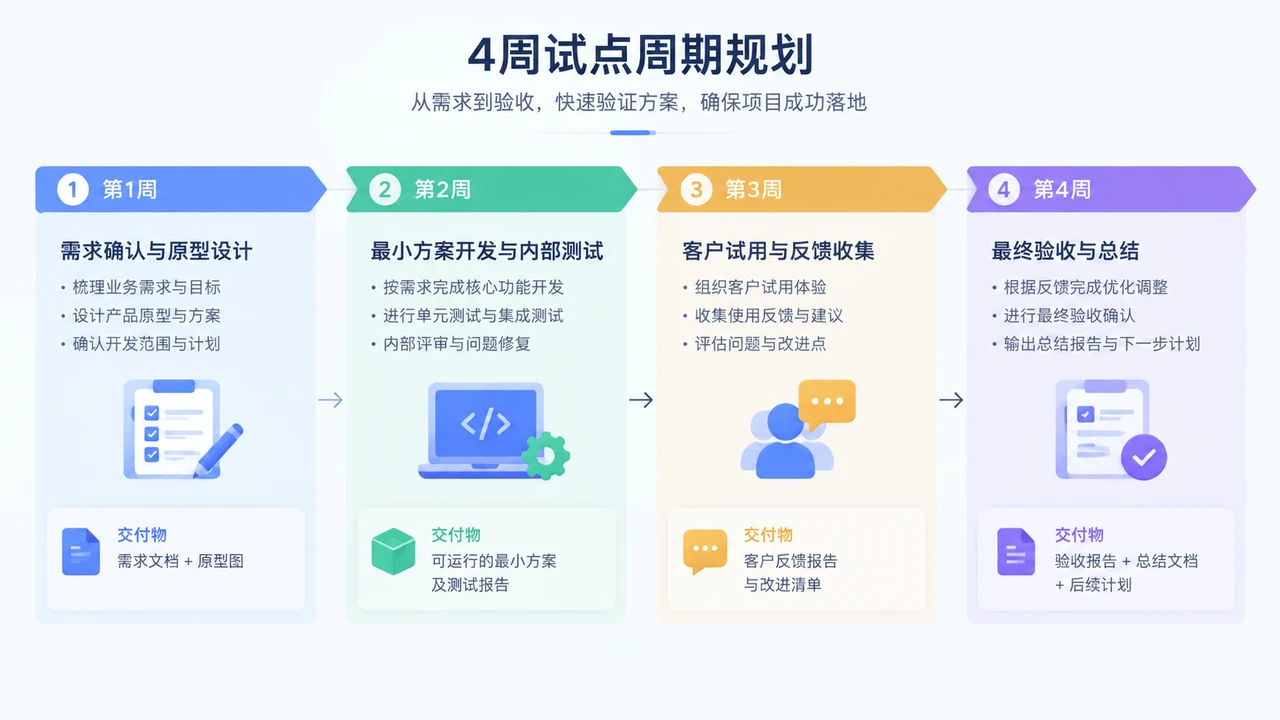

一张展示付费试点4周周期的甘特图,包含四个阶段和交付物

举个例子,一个4周的试点可以这样安排:

  • 第1周:需求确认与原型设计。交付物是低保真原型或交互流程图,验收标准是客户确认原型符合其核心需求。
  • 第2-3周:最小方案开发与内部测试。交付物是可运行的最小方案,验收标准是通过你预设的功能和性能测试。
  • 第4周:客户试用与反馈收集。交付物是试用报告和问题清单,验收标准是客户确认核心功能可用,并给出明确的改进方向。

每个节点结束后,你和客户进行一次简短的复盘会议,确认是否继续推进。如果某个节点的验收不通过,双方协商是调整方案还是提前终止试点。这种节奏感让试点始终在可控范围内,不会因为某个环节出问题就全盘崩塌。

第五步:试点结束后,用数据决定下一步

试点结束后,你手里应该有三样东西:客户的真实反馈、试点的实际投入(时间和成本)、以及一份关于产品假设是否成立的判断。这时候你面临三个选择:正式启动产品开发、调整方向后再试、或者放弃这个产品方向。

不要因为试点收了钱就强行推进。如果试点数据表明客户的核心需求无法被你的方案有效满足,或者交付成本远高于预期,那么放弃反而是更明智的选择。试点的价值就在于它帮你用最小的代价排除了一个错误选项。你可以把试点报告整理成一份简短的文档,发给客户,说明你的分析和建议,这不仅能维护专业形象,也可能为未来的合作埋下伏笔。

如果试点数据支持继续,那么下一步就是基于试点中积累的反馈和流程,设计正式产品的交付范围、验收标准和定价。这时候你已经有了真实客户的使用数据,而不是凭空猜测,你的产品会更有竞争力。

一人公司创业者在电脑前分析试点总结报告

付费试点不是销售技巧,而是一种产品开发策略。它把“猜客户要什么”变成了“让客户告诉你什么值得做”。当你用交付范围和验收标准把边界画清楚后,你收的每一分钱都对应着真实的价值交付,而不是无底洞式的承诺。下一次,当潜在客户对你说“你先做个东西出来看看”时,你可以递上一份设计好的试点方案,告诉他:“我们可以先做一场有边界的实验,验证一下这个想法到底值不值得投入。”
